在上兩周分別分享了華為公司降本的28個方法以及降本的6個步驟。本周繼續分享華為是如何在產品開發過程中構建成本優勢的。
如果在出生時小孩就先天不足的話,后天就要費很大力氣了。產品開發也一樣的道理,產品研發是孕育產品的過程,如果沒有在產品研發過程中構筑成本優勢,等產品出來再降成本,就事倍功半了。
在咨詢中發現很多企業在產品開發伊始不關注成本,只關注功能性能的實現。產品上市后,才發現和競爭對手比起來成本比人家的價格還要高。于是緊急成立一個新的項目組,名字叫做costdown(降成本)項目組。最后眼睜睜錯過了最佳的上市窗口。
在華為,產品研發要求在產品開發過程中構筑成本優勢。在華為IPD中有個”目標成本管理"的概念。
華為的目標成本管理包含兩部分:一個是目標制造成本管理,一個是目標服務成本管理。
目標制造成本管理:是產品的制造成本目標設定、分解、設計實現、驗收,并持續改進的過程。
制造成本包括產品料本及制造環節歸集、分攤的費用。
目標服務成本管理:是為實現目標基礎工時、維護目標所開展的需求、設計開發、測試、發布的完整過程。

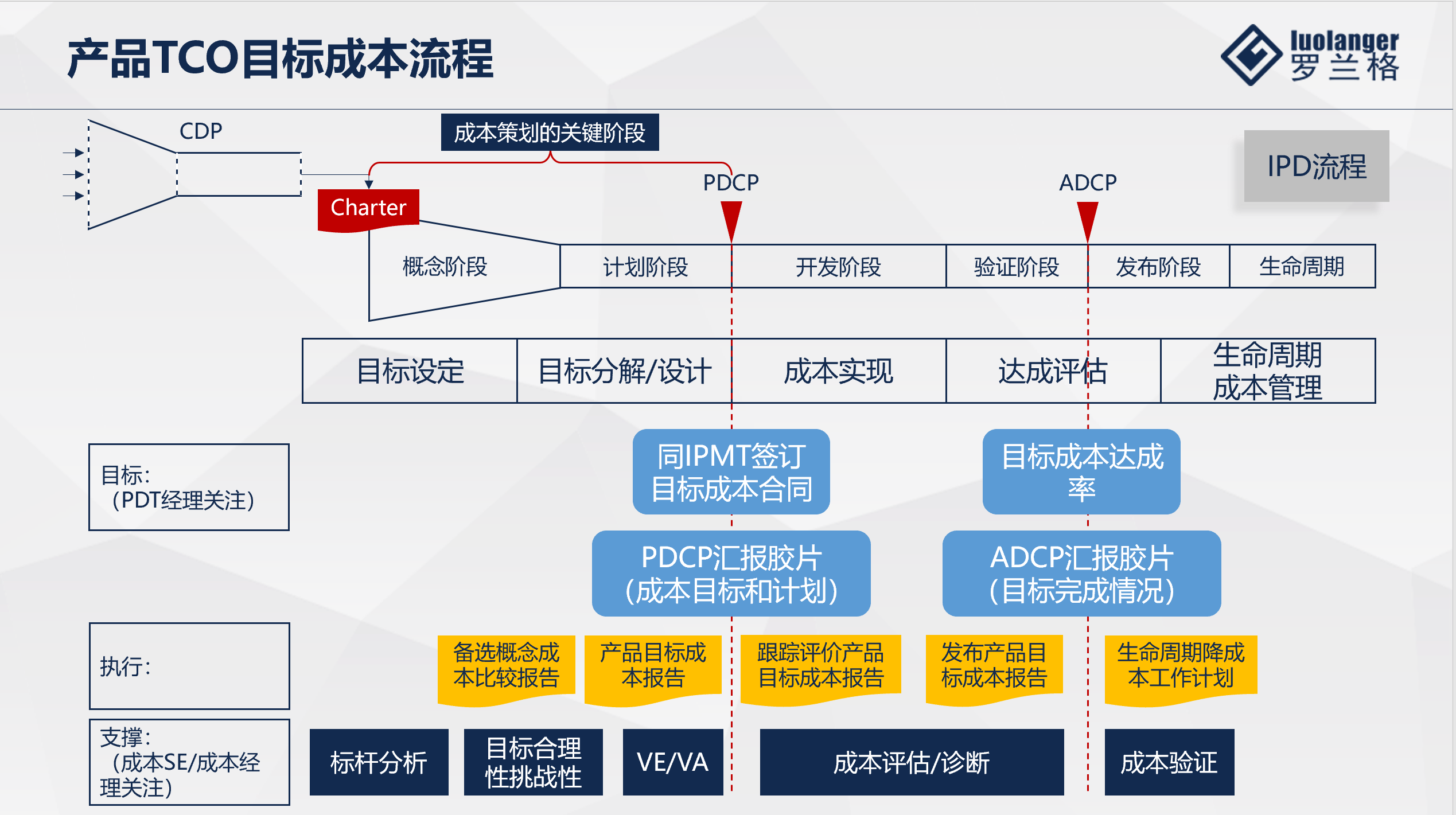

目標成本管理流程(及目標服務成本流程)與IPD流程的關系
目標成本管理流程(及目標服務成本流程) 主要關注CHARTER中提出目標成本(目標服務成本) ,作為產品包的關鍵需求規格,在IPD流程中完成分解、開發、驗證、發布的過程。
目標成本流程(及目標服務成本流程) 是IPD流程中成本管理的使能流程。是為了牽引產品成本管理而設定的一個臨時流程,待IPD流程中各項成本管理活動運行順暢后將回歸主流程。
在項目立項和概念階段,項目里的財務代表根據產品目標價格趨勢、IPMT(產品組合管理團隊)對產品目標毛利的要求,結合行業產品成本控制水平信息、競爭對手產品成本控制狀況情報,以及自身產品成本控制水平等進行分析,制定產品目標成本,目標成本乘以物料系數,得出目標BOM成本,作為產品包需求的一部分,成為決策的依據之一。
研發要在目標成本的約束下選定有競爭力的產品概念,以及關鍵的元器件。到了IPD的計劃階段,SE(系統工程師)進行系統設計的時候,進行VE/VA分析,將目標成本進行分解,分解給硬件,結構等專業研發工程師。各個專業的研發工程師要在成本約束下設計自己的方案,選定關鍵的工藝和元器件。
在計劃階段結束時,此產品開發團隊會和公司高管團隊IPMT就目標成本達成簽訂合同。
進入開發階段后,研發,財務代表,項目經理會重點跟蹤目標成本的達成情況,并在TR4,TR4A,TR5,關鍵技術評審節點作為關鍵項目重點檢視,如果沒有達成則進行評估,診斷,修改,如果偏離較大,項目會被關閉。

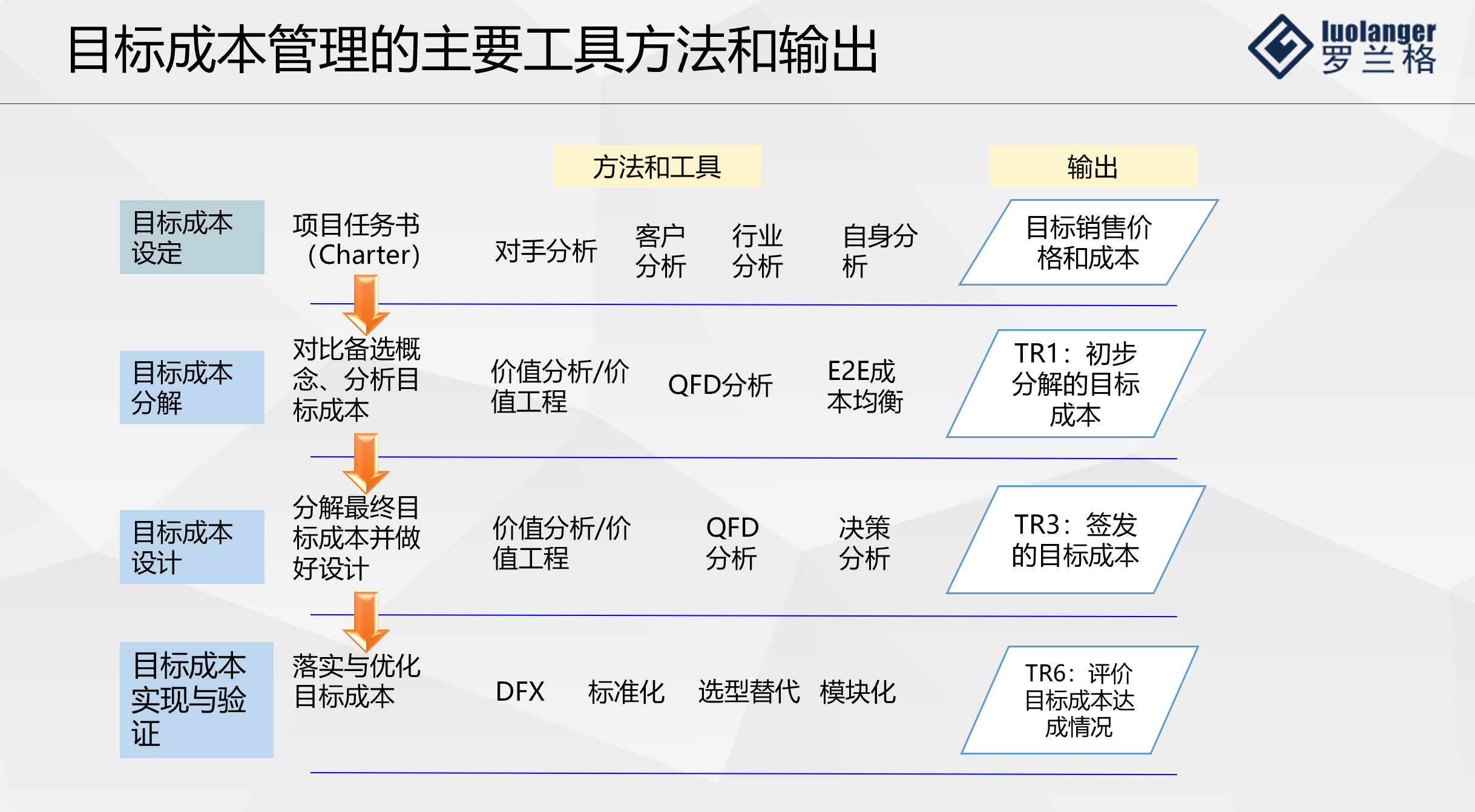

(目標成本管理的主要工具,方法)
在產品進入發布階段前,會發布們目標成本達成報告,作為PDT績效評價的重要文件。
華為就是通過這樣的方法,在產品開發過程中構建成本優勢的。讓產品一出來相對于競爭對手而言就有成本優勢。
